八月伊始,在這個火紅的季節里,華能甘谷發電公司上下也忙碌了起來,1號機組及公用系統A級檢修工作拉開大幕。檢修人蓄勢待發,上下一心,嚴把安全、質量、工期關,為實現復產重啟目標和長周期安全穩定運行而全員沖鋒。

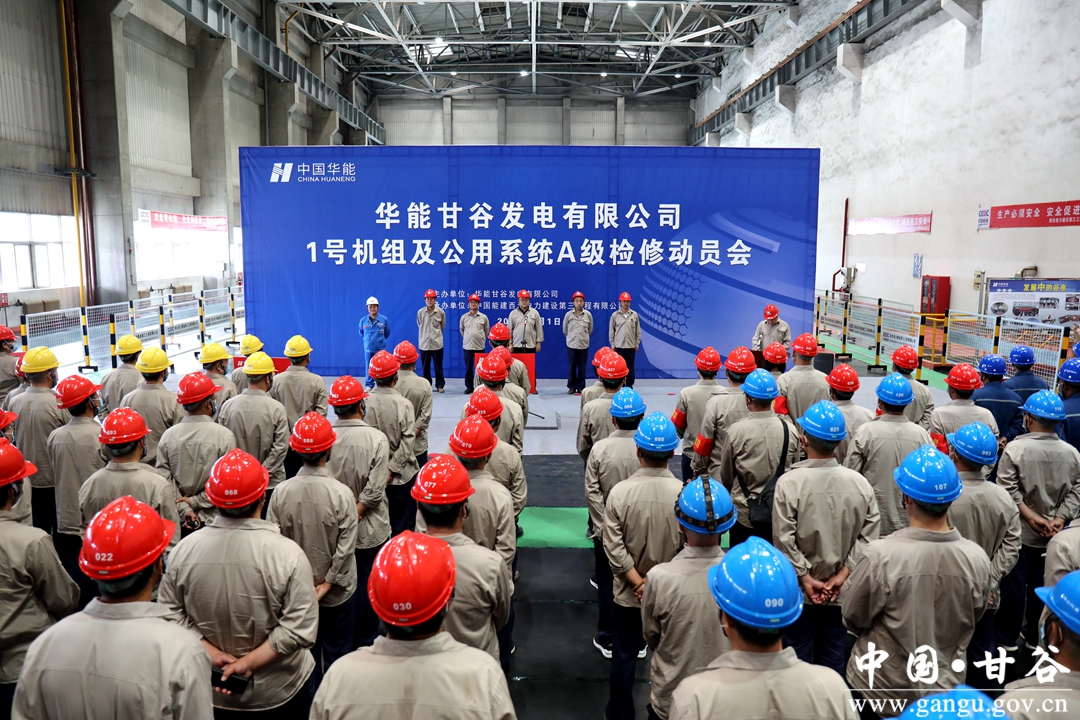

“大修是機組復產穩定運行的決定性項目,機組停產五年后進行大修,打破了火電歷史記錄,公司做了5個多月的扎實準備,在嚴格落實疫情防控政策的前提下,抓好安全、質量、工期管理,全力推進復工復產。”8月1日,華能甘谷發電公司總經理桂立澄在檢修動員大會上說。

甘谷公司停產五年后,按下復產“啟動鍵”,機遇來之不易。作為存量火電機組,復產有利于發揮煤電在能源安全應急保供方面的兜底作用,復產后參與調峰,有助于區域電網安全運行,提升清潔能源利用效率,保障地區能源供應。作為隴東南地區唯一的火電機組,復產是華能甘肅推動甘肅能源綠色轉型的重要布局,為甘肅公司在甘肅省內的發展奠定基礎,為甘谷公司增強競爭力,建設百萬千瓦級“風光水火儲”一體化能源基地邁出堅實的一步。

“此次檢修工期緊,任務重,交叉作業多,大家一定要勠力同心,精心配合,科學施工保證工程質量,穩步推進把握施工進度,打好這場檢修硬仗……”。承擔此次大修任務的施工單位西北電建三公司項目負責人號召所有參檢人員要發揮先鋒模范帶頭作用,確保高質量完成完成此次檢修任務。

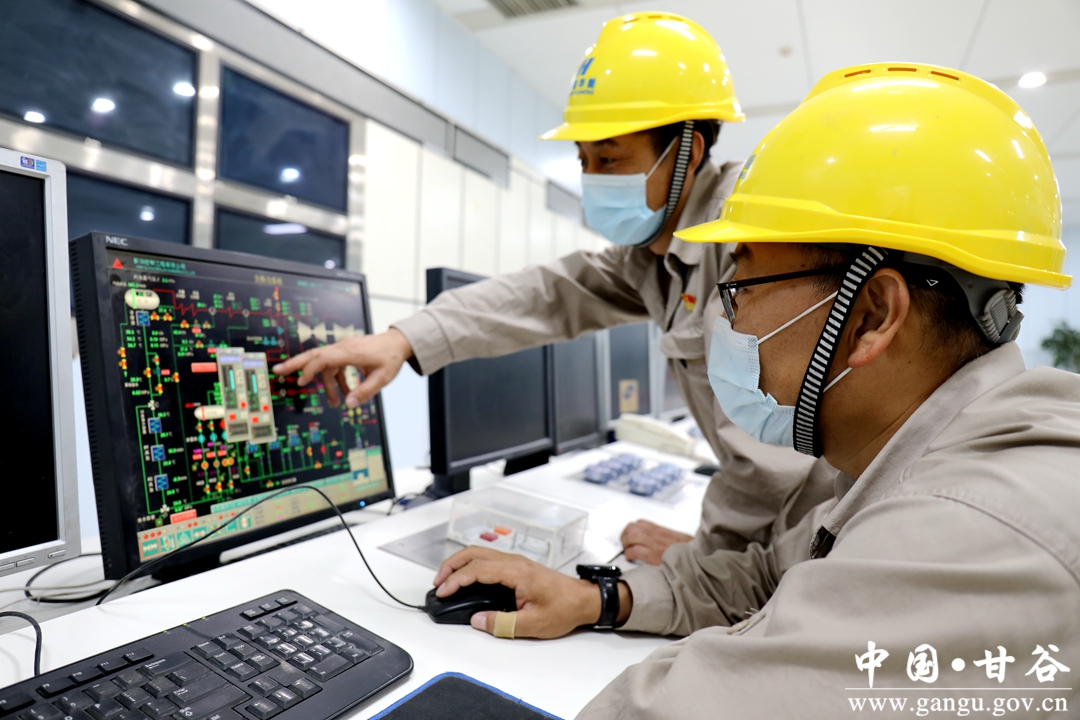

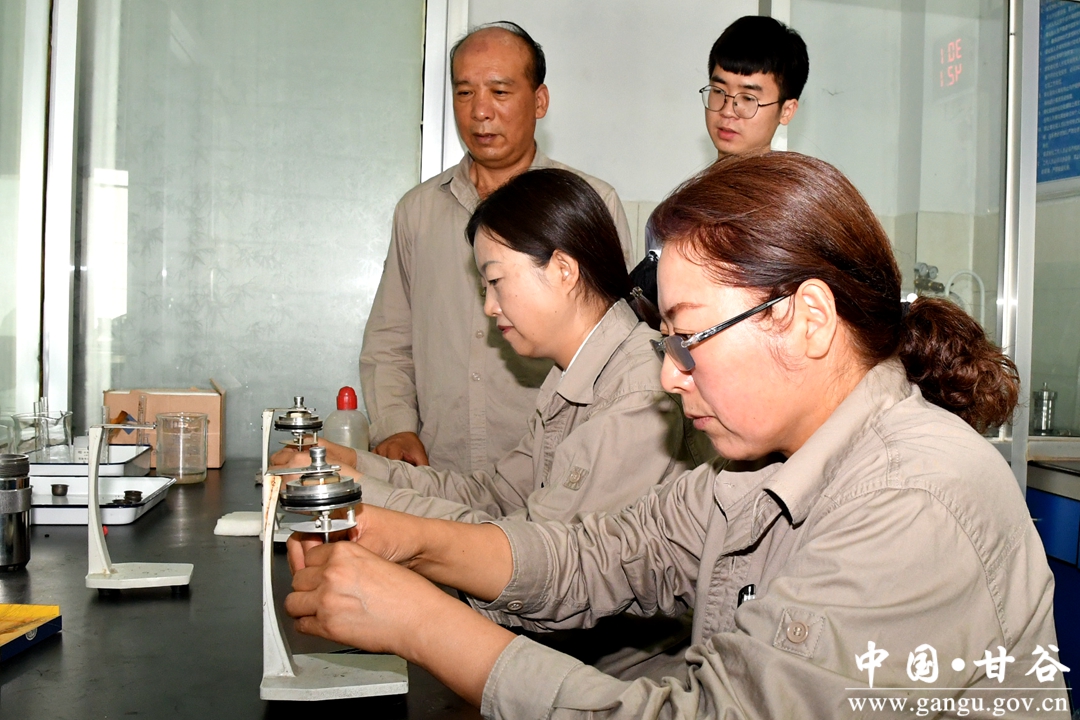

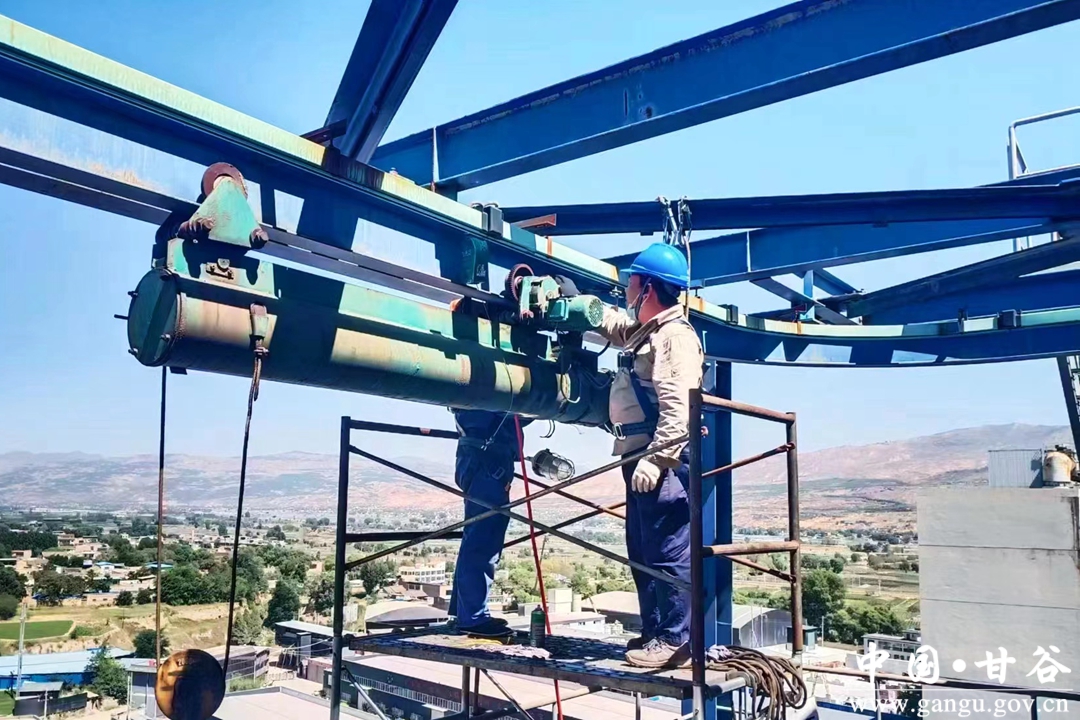

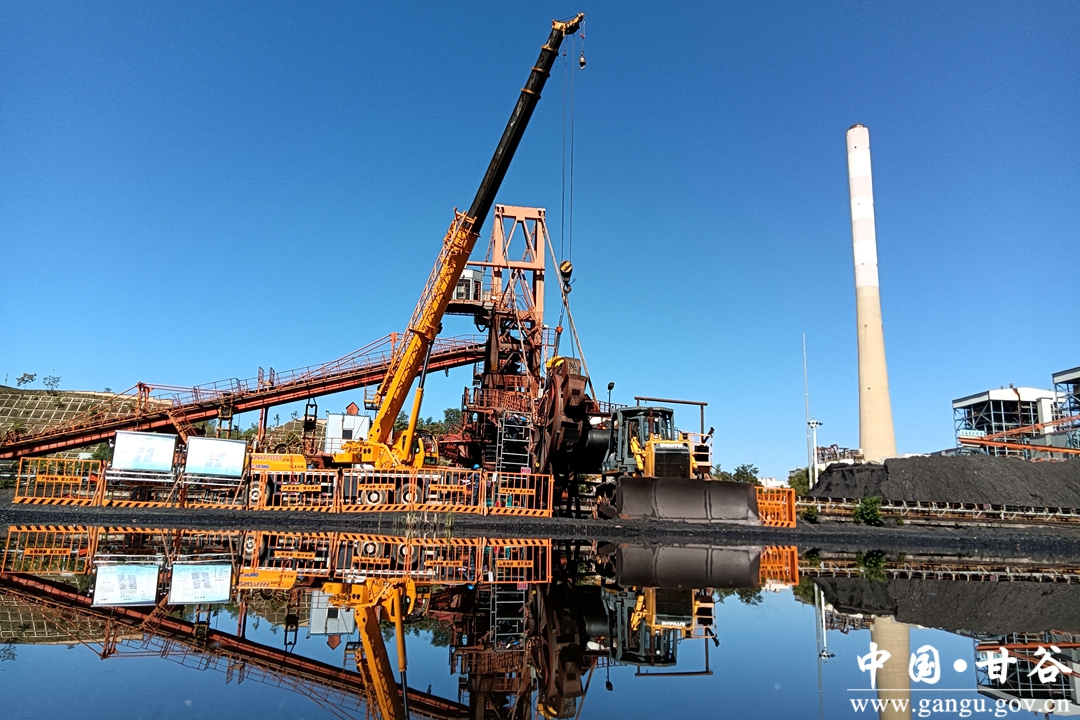

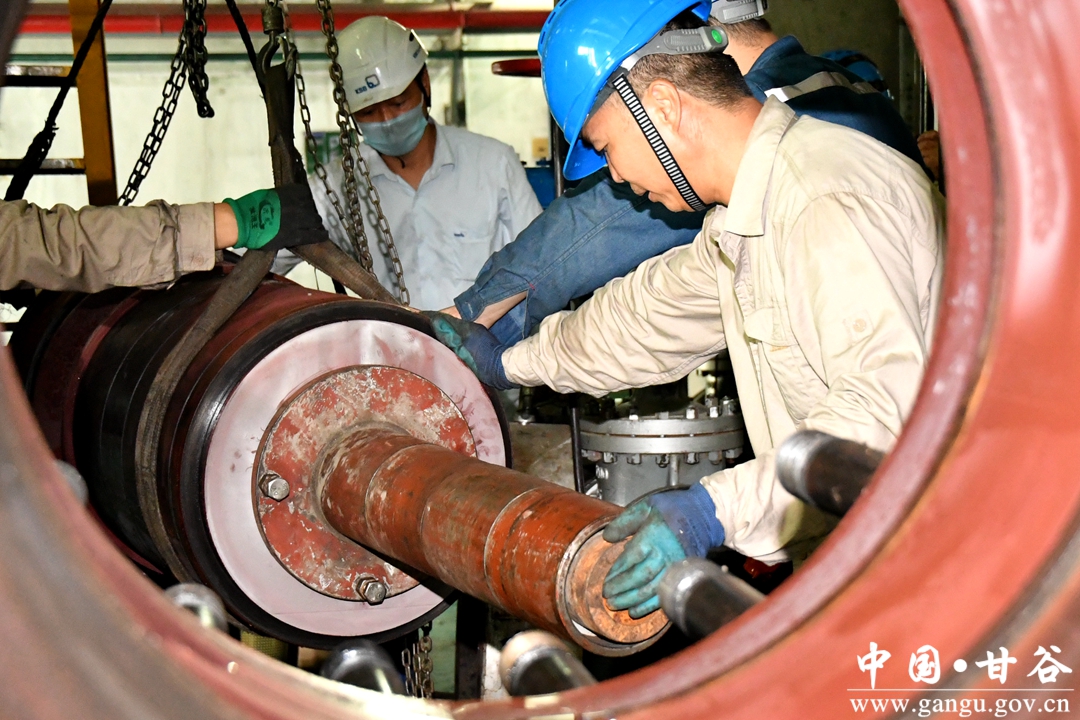

高空轉機試轉檢查、斗輪機檢修吊裝、給水泵抽芯苞……走進熱火朝天的檢修現場,到處是檢修人員忙碌的身影,他們用辛勞詮釋著擔當,用汗水凝聚著力量,用實際行動全力促進此次檢修任務早日完成,確保為早日復產達產、并網運行打下堅實基礎。

據了解,本次檢修計劃工期45天,共設檢修標準項目296項,特殊項目30項,資本性支出15項,重點工作36項,消缺項目451項,以汽輪機本體檢修為主線工期,各項目檢修進度按照1號機組A修網絡進度圖節點進行。期間,全面落實常態化疫情防控各項措施,對到崗9支檢修隊伍共560人進行封閉管理,項目安全、質量、效果目標明確,項目推進實施全過程管控,安全高效完成機組檢修任務,穩步有序推進復工復產,力爭檢修后機組達到“兩優企業”要求和“四優創建”目標。

揚帆起航正當時,蓄勢待發新征程。桂立澄號召全體員工,檢修沖鋒的號角已經吹響,讓我們點燃砥礪奮進之火,匯聚檢修人的蓬勃力量,凝心聚力、振奮精神、鼓足干勁,高質量完成大修任務,助力企業高質量發展煥發出更加絢麗的光彩。
