麥積區融媒體中心訊(記者杜佳宋倩倩)近日,麥積區三岔鎮黃龍村迎來了一個重要的時刻——甘肅黃龍抽水蓄能電站項目下水庫土建及金屬結構安裝工程舉行開工儀式。這標志著該項目正式進入主體工程全面建設的新階段。

甘肅黃龍抽水蓄能電站項目是國家《抽水蓄能中長期發展規劃(2021—2035年)》“十四五”重點實施項目,是《甘肅省“十四五”能源發展規劃》重大建設項目,是甘肅省裝機容量最大的抽水蓄能電站在建項目。該項目還是甘肅省東南部地區首個抽水蓄能電站項目,是“蘭洽會”簽約項目,也是新華發電“十四五”首個核準開工抽水蓄能項目。

項目位于甘肅省天水市境內,電站總裝機210萬千瓦,額定水頭640米,距高比3.11,為一等大(I)型工程。項目總投資159.41億元,施工總工期78個月。該項目于2023年2月核準、正式開工建設,計劃于2030年3月第一臺機投產發電,2031年6月全部機組投產發電。項目設計年平均發電量23.50億kW·h,年抽水用電量31.33億kW·h,建設占地總面積7244.01畝,其中永久占地5051.74畝,臨時占地2812.27畝。

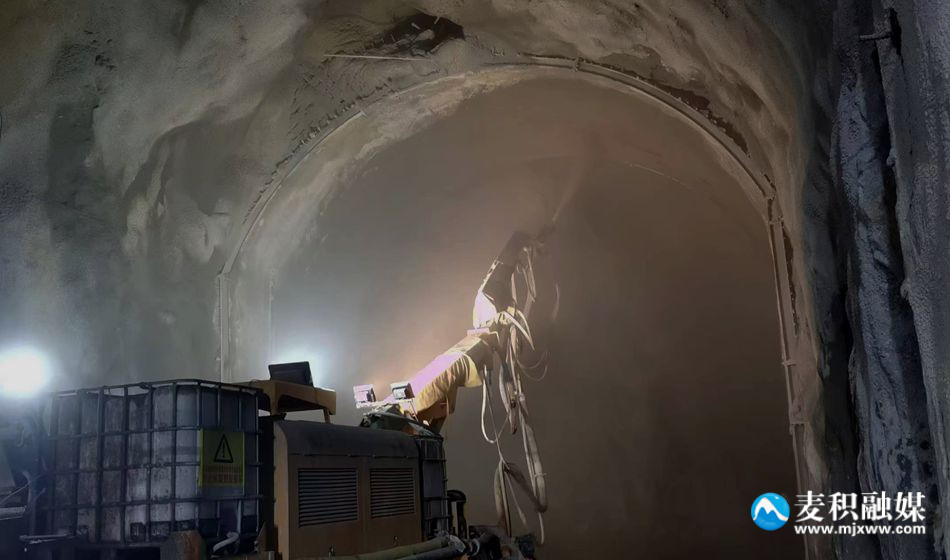

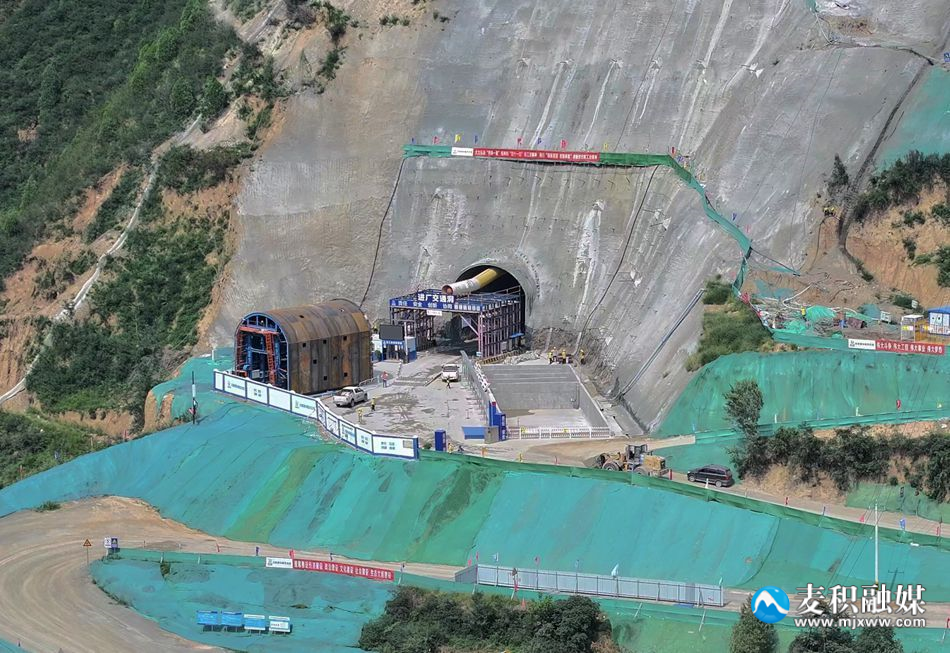

目前開工建設的有對外交通工程、110kV施工電源接入工程、籌建期洞室及部分道路工程、上下庫連接道路工程、下水庫土建及金屬結構安裝工程。此次下水庫土建及金屬結構安裝工程的開工,是甘肅黃龍抽水蓄能電站項目建設的一個重要里程碑。隨著項目的不斷推進,將為甘肅省乃至全國的能源結構轉型和綠色低碳發展貢獻重要力量。

(來源:麥積區融媒體中心 轉載:康翠霞) |
