麥積區融媒體中心訊(記者白梨張丹莫哲濤)春日時節,麥積區新陽鎮和五龍鎮的山巔間,一座座百米高的白色風機塔筒巍然矗立,宛如一支支擎天巨筆,在湛藍的天空下勾勒出新能源時代麥積發展嶄新圖景。

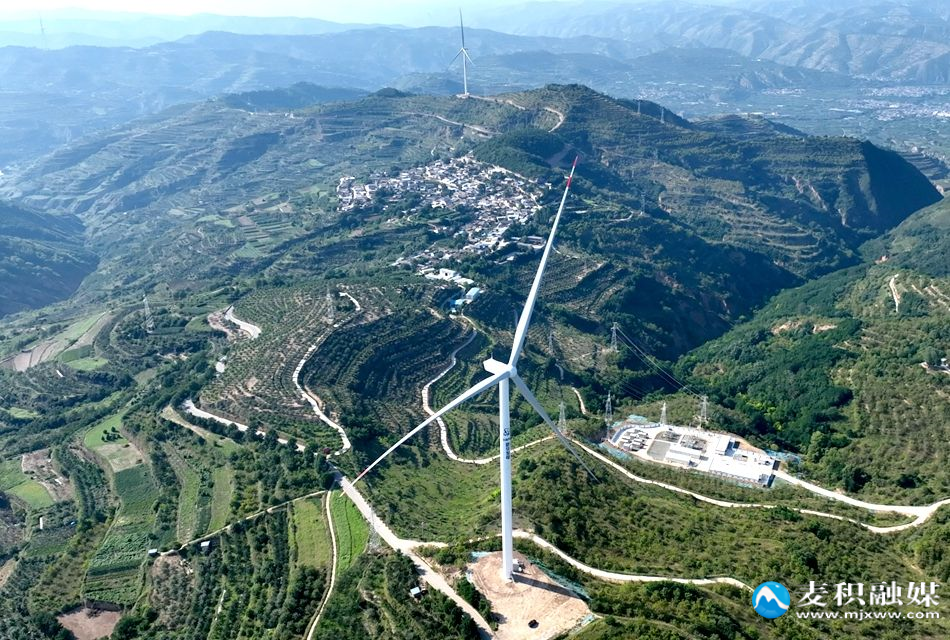

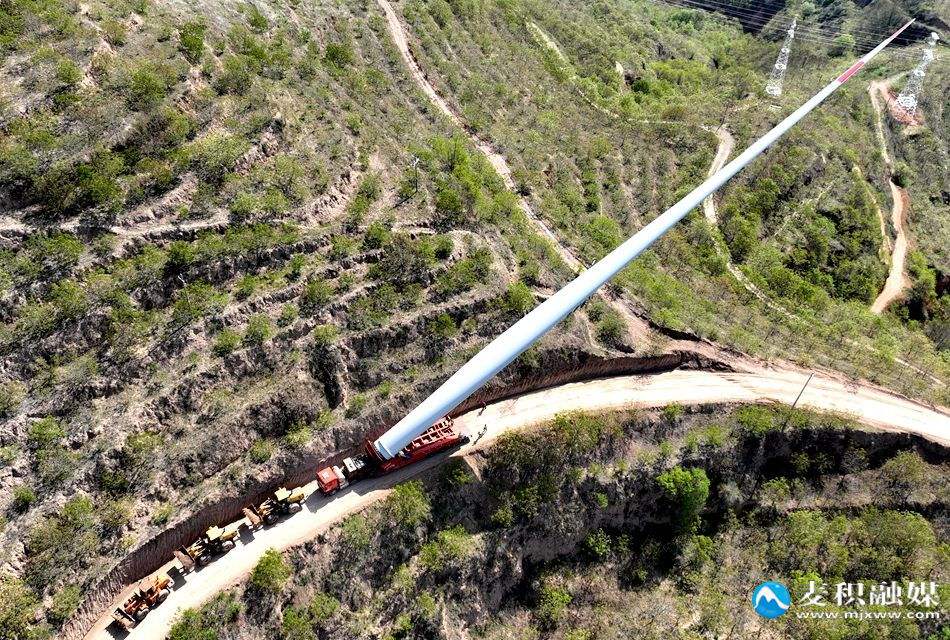

日前,記者走進天水云華新能源有限公司麥積新陽五龍100MW風電項目建設現場,看到新一批巨大的風機基礎已經全部完成開挖澆筑。在吊裝區域,一臺臺大型吊車正伸展著長臂進行吊裝作業,工作人員忙碌地穿梭在各類設備之間,仔細進行設備安裝和調試工作。春風拂過,已并網的風機葉片緩緩轉動,將源源不斷的清潔電能送入電網,為麥積區的綠色發展注入了強勁動力。

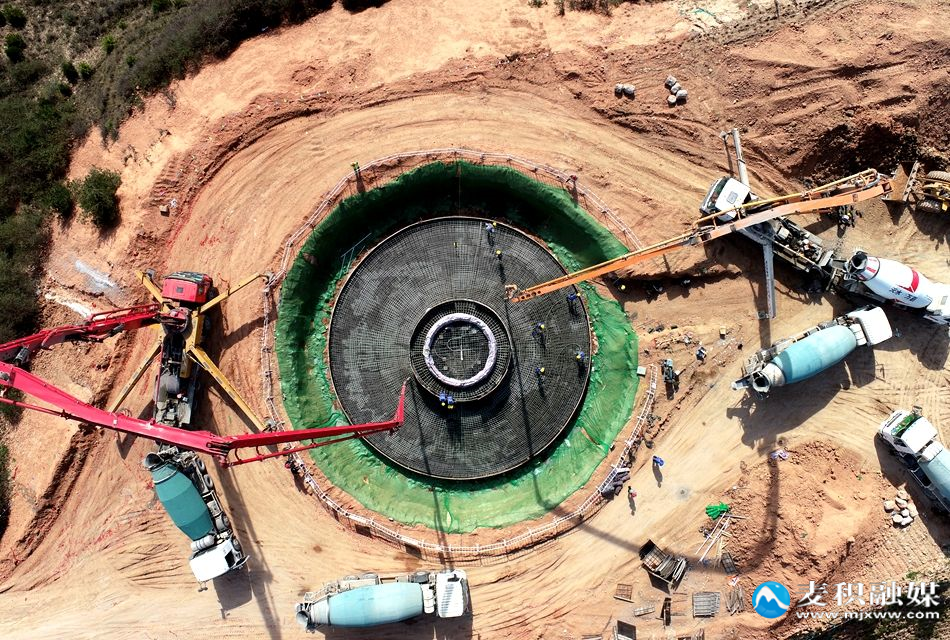

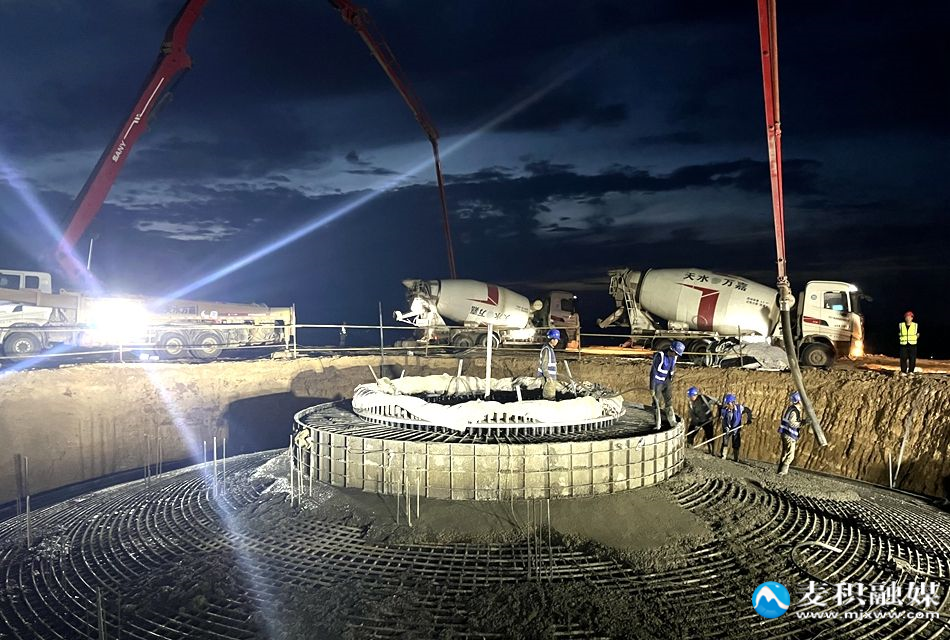

作為天水市“十四五"重點實施項目,天水云華新能源有限公司麥積新陽五龍100MW風電項目涉及琥珀鎮、五龍鎮、新陽鎮、渭南鎮,場區地形以山地為主,海拔在1500至1800米之間。項目于2023年2月核準,同年9月開工建設;升壓站及首批6臺風機已于去年8月并網投運;第二批7臺風機基礎已全部澆筑完成,風機吊裝正在加快推進;第三批7個機位即將實施。目前,項目已累計完成投資3.48億元,占總投資的65%。

“2022年我們將區域總部選址麥積區,正是被這里一流的營商環境和完整的產業鏈所吸引。2023年項目落地后,黨委政府的相關工作專班全程提供‘保姆式’服務,從審批到首批機組并網僅用了11個月,創造了令業界矚目的‘麥積速度’!”天水云華新能源有限公司副總經理陳國說,“項目自2023年9月開工以來進展順利,2024年8月首批6臺風機并網發電,12月完成第二批7臺風機基礎施工。目前正同步推進第二批風機吊裝和第三批用林手續辦理。”

近年來,麥積區以“硬政策”筑牢發展根基,以“軟服務”凝聚發展合力。通過用地保障、稅收優惠等政策,配套“項目管家+工作專班”服務模式,構建起“要素跟著項目走、服務圍著企業轉”的產業生態體系,不斷刷新重大項目落地投產的“進度條”。
“按照當前進度,第二批7臺風機將于2025年5月31日前并網,6月1日啟動第三批土建。預計在2025年12月15日前實現全容量并網。”陳國信心滿滿地說。

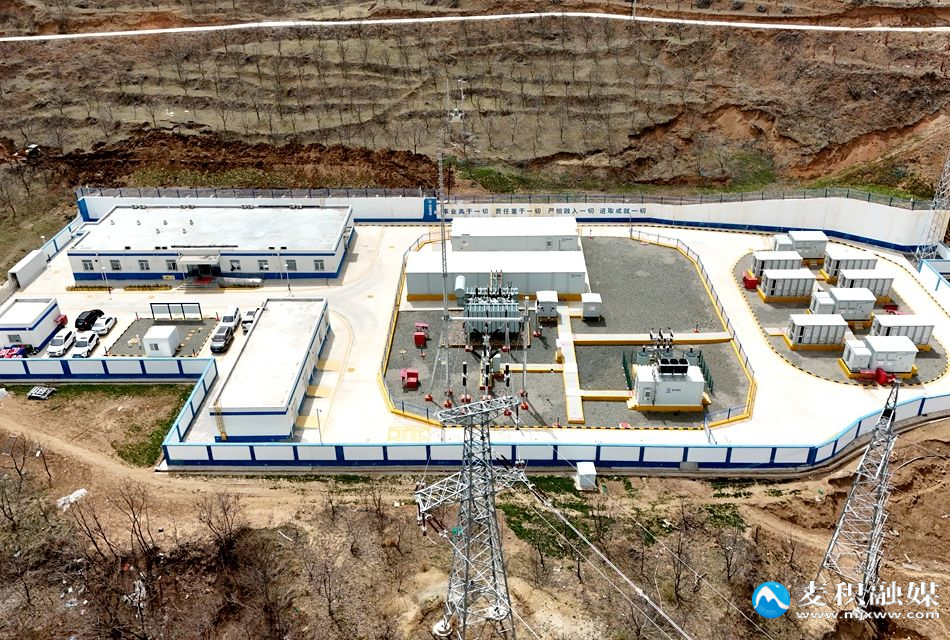

據了解,麥積區新陽五龍100MW風電項目總投資5.36億元,規劃總裝機容量100兆瓦,擬安裝20臺單機容量5兆瓦的風力發電機組,新建1座110千伏升壓站及送出工程,按照裝機容量10%、儲能時長2小時配置儲能,設計年利用小時數1965小時,年發電量可達1.96億度。項目建成投產后,預計每年可節約標準煤約6.19萬噸,可減少二氧化碳排放量約16.35萬噸、二氧化氮排放量約641.74噸、煙塵等有害物質排放量約751.11噸;預計實現年收入約4500萬元、年均納稅近400萬元,將有力地推動當地經濟發展和就業增長。
