天水市全面推進城市基礎設施建設

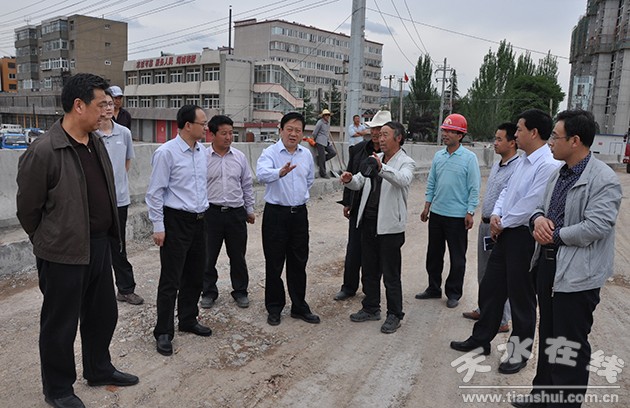

(圖為天水市委書記王銳、市長楊維俊檢查城市基礎設施建設項目進展情況)

城市重點項目關乎群眾切身利益,事關城市長遠可持續發展。加強城市重點項目建設,對于改善城市環境,提升城市品位,增強城市綜合承載能力至關重要。今年,全市城鄉建設工作,在市委、市政府的正確領導下,按照為民辦實事、加大民生工程建設的總要求,緊緊圍繞加快美麗天水建設、構建新型城鎮化發展新格局的目標任務,加強城市基礎設施建設力度,保障和改善民生。建成了2014年應急供水工程、赤峪路市政道路工程、合作南北路及隍城路維修工程等城市基礎設施項目,啟動了雙橋大橋、城區排澇、100條小巷道改造等建設工程,加快了成紀大道及防洪綜合治理、藉河南路西延段市政道路、麥積新城路網等項目建設,加大了城市棚戶區(城中村)改造力度和范圍,推進了成紀新城、岷山片區市政工程建設步伐。通過實施建設一系列事關群眾切身利益的項目,進一步完善城市基礎設施,增強了城市承載能力和綜合服務水平,有力推動區域性現代化大城市建設。
2014年城市基礎設施項目建設進展情況(上篇)
——續建項目深入推進

(成紀大道及防洪綜合治理工程 天水在線攝于2014年5月)
1.成紀大道及防洪綜合治理工程:該工程位于藉河北岸,西起秦州區岷山路,東至峽口并通過峽口渭河大橋橫跨渭河與麥積區渭濱北路相連,道路全長10.3km,路寬24m,防洪堤全長12km。項目概算投資70024萬元,工程分為道路部分和橋梁部分。C01標段(K0+000-K3+250),計劃工期2012年12月至2014年8月,目前完成路基900m,路床清表1.6km;C02標段(孫家坪藉河大橋),計劃工期2012年5月至2014年11月,目前橋梁主體完成,正在進行橋面鋪裝,主線道路混凝土路面完成;C03標段(K3+650-K7+000),計劃工期2012年12月至2014年7月,目前路基工程全部完成,完成污水管道1.3km,完成過路排水管涵4處;C04標段(K7+000-K10+360),計劃工期2012年12月至2014年7月,目前完成路基工程3km,污水管道2km,雨水管道500m;C05標段(峽口渭河大橋),計劃工期2012年5月至2014年11月,目前完成橋梁樁基69根,橋墩8個,蓋梁8個,連接線道路完成路床清表工作,排水管道完成400m。

(社棠渭河大橋工程 天水在線攝于2014年5月)

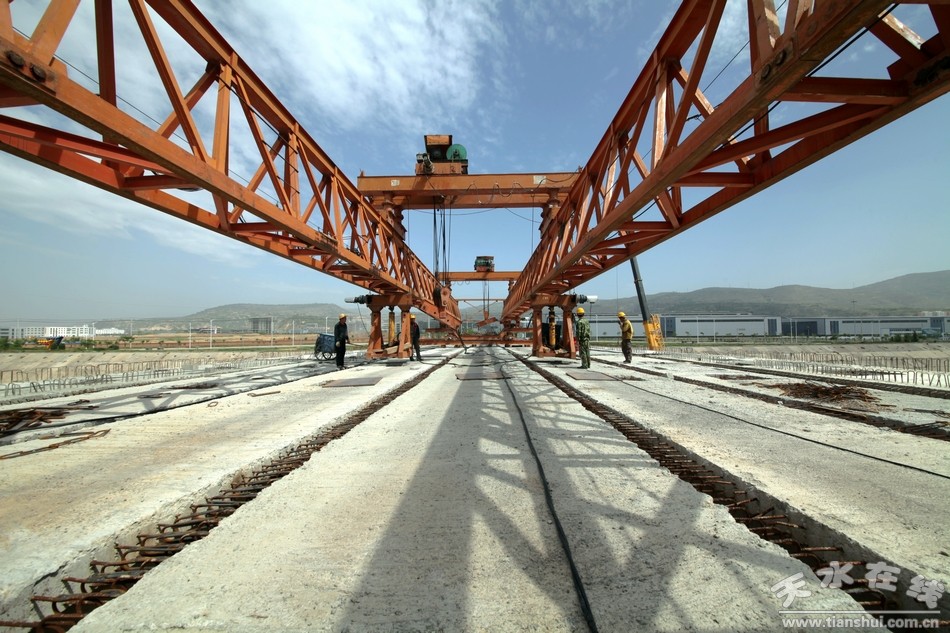

(社棠渭河大橋工程 天水在線攝于2014年5月)
2.社棠渭河大橋工程:該工程位于天水市麥積區社棠工業開發區規劃四號路,是連接開發區南北兩區的重要橋梁。大橋北與園區5號路平交,向南跨渭河與園區7號路平交。主橋長331.4m,寬20m,引道及連接線長502.36米,寬24米,概算投資5104萬元,計劃工期2012年11月至2014年9月。目前橋梁下部結構全部完成,正在進行箱梁架設工作。

(赤峪路及西延段市政道路工程 天水在線攝于2014年5月)

(赤峪路及西延段市政道路工程 天水在線攝于2014年5月)

(赤峪路及西延段市政道路工程 天水在線攝于2014年5月)
3.赤峪路及西延段市政道路工程:赤峪路市政道路工程東起瀛池路,經68202部隊、閆新村、西團莊、西十里、西至天定高速公路出入口連接線,道路全長1983.2m,規劃紅線寬40m,工程包含南溝河橋一座,概算投資7636萬元,計劃工期2012年11月至2014年6月。目前道路工程基本完工,南溝河大橋順利通車;赤峪路西延段完成排水管道300m。

(麥積新城路網工程 天水在線攝于2014年5月)

(麥積新城路網工程 天水在線攝于2014年5月)
4.麥積新城路網工程:該工程位于麥積區馬跑泉片區,本次擬建4條道路,總長度4.9km。均為城市次干道。其中:103#路東起泉湖路,西至阜南路,長1613m,寬30m;107#路東起泉湖路,西至阜南路,長1193m,寬24m;石佛路南起羲皇大道,北至103#路,長1056m,寬30m;甘泉路南起羲皇大道,北至103#路,長1012m,寬30m,概算投資7179萬元,計劃工期2012年11月至2014年11月。目前已完成107#路、石佛路900m路基處理工作,完成107#路污水管道400m。

(天水市商務中心項目效果圖)
5.市商務中心項目:該項目包括天河廣場D座和金家莊商務中心兩部分,總建筑面積約11.7萬m²,概算總投資約3.75億元,計劃工期2010年4月至2014年12月。目前,天河廣場D座完成竣工驗收并已移交使用;金家莊3號樓基本完工;金家莊1、2、4號樓主體工程完工,正在進行室內外裝飾、安裝工程,計劃2014年12月前全部完工投入使用。

(和諧家園項目 天水在線攝于2014年5月)
6.和諧家園項目:該項目位于天水市麥積區曹家埂,總占地350畝,總建筑面積55萬㎡,5000套保障房,概算總投資約22.5億元,計劃工期2010年10月至2015年12月。目前,廉租房和一期限價房工程已竣工,正在辦理入住手續;限價房二期7棟,總建筑面積68500㎡,目前全部主體封頂,計劃今年12月竣工;限價房三期13棟,總建筑面積107000㎡,2012年8月開工,正在進行后續的裝飾安裝工程施工。2014年計劃完成11萬平米的續建項目和完成2平米新開工項目主體工程。和諧家園限價商品房目前已建成三期2224套,按照市政府安排,達到銷售條件的房屋預留拆遷安置用房后的2000套已啟動銷售。

(天水市建筑科技中心工程效果圖)
7.天水建筑科技中心:工程建筑總面積為33780.87㎡,建筑總高度為116.5m,地下二層,地上二十六層,框架剪力墻結構。目前,已完成主體結構工程,正在進行外墻保溫、玻璃幕墻、內外墻粉涮,電氣照明、消防、給排水、通風空調、太陽能光伏發電等項目的施工,計劃2014年12月底竣工。 |
